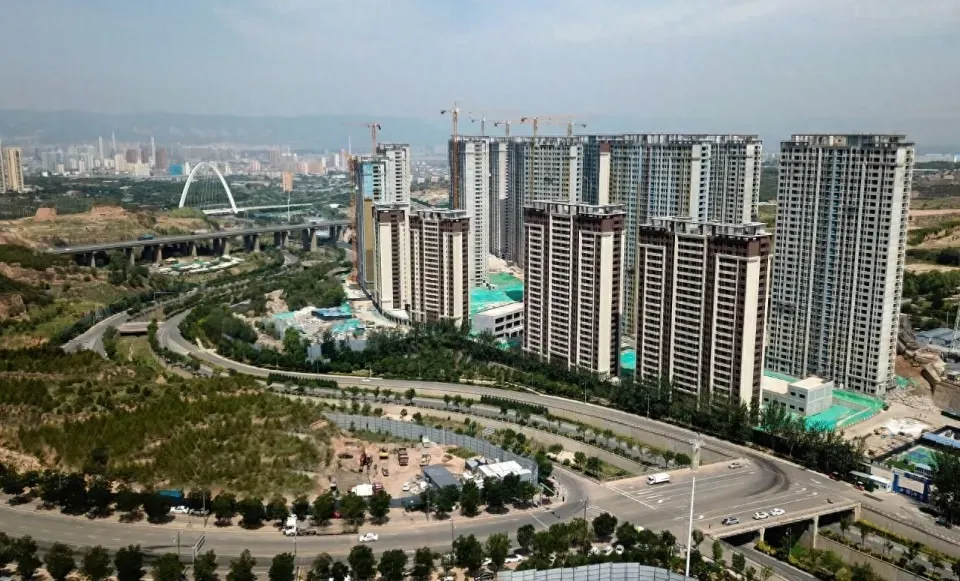

太原市双良水泥厂地块棚户区安置改造住房项目是杏花岭区重点民生棚改工程,杏花岭区重点城市更新、棚户区安置工程,位于杏花岭区东山水泥厂地块,东临东峰路、南邻涧河快速路、西临东环高速。项目由太原北创置业有限公司开发建设,总投资约27.14亿元,总建筑面积43.68万㎡,规划19栋高层安置住宅楼,配套 4 栋独立商业、2 座换热站,共计3403套安置住房,专门用于安置中涧河、东涧河两大社区拆迁居民。上图来源网络 侵删
5月20日,全国公共资源交易平台发布了《太原市双良水泥厂地块棚户区安置改造住房项目10kV变配电工程招标公告》,:本次招标范围涵盖新建开关站1座、居民配电室5座、分配电室19座、公建配电室4座、换热站箱变2座、商业箱变1座,同时从220kV 凯旋变电站引10kV专线接入小区,全面保障社区居民生活与商业运营稳定供电。中标候选单位:
第一名:山西机械化建设集团有限公司
资质等级:输变电工程专业承包贰级、电力工程施工总承包贰级、承装(修、试)电力设施许可证三级
投标报价:6325.069103万元
工期:90日历天
很多回迁住户关心,配电工程中标,距离交房还有多远?要明确:永久市政供电,是安置房合法交付的硬性必备条件,临时施工用电不满足交房标准,这项工程是交房路上绕不开的关键一环。按照90天工期推算,项目最快将于今年9-10月完成全部电力施工、验收、全小区接入市政用电。通电完成后,意味着小区最核心的市政配套之一正式达标,为后续联合验收扫清一大障碍。此外,安置房交付并非单一项配套完工即可,需完成五方竣工验收、消防、人防、规划专项验收,同时供水、供热、燃气、通信、小区道路绿化、物业配套全部竣工,并取得《工程竣工验收备案表》,才能合法组织回迁分房。目前项目整体建设同步提速推进:
1、楼栋内部:室内装修、公共区域精装、电梯设备调试有序收尾;2、热力配套:换热站主体完工,热力管网接驳工程同步筹备;3、室外工程:小区道路硬化、景观绿化、停车位、社区服务用房同步施工;4、专项验收:消防、人防等前置验收工作分批启动,与配电工程同步交叉推进。按照项目既定建设计划,待电力工程完工通电,剩余水、气、暖、室外景观收尾及综合验收预计还需1—2个月周期,整体项目计划2026年下半年启动分批回迁交付(仅供参考),数千住户很快就能实地查验新房、办理交房手续。
太原市双良水泥厂地块棚户区安置改造住房项目交房倒计时正式开启,静待下半年居民喜迁新居,开启全新城市生活。
