1月30日清晨,室外气温低至零下8摄氏度,草木覆霜、大地凝寒,刺骨的低温让每一寸空气都透着冰冷,料峭的严寒牢牢禁锢着河北唐山市芦台农场的广袤田野。在大同~天津南1000千伏特高压交流线路工程(冀13标)09S047#组塔施工现场,施工人员没有丝毫退缩,寒风穿透衣物,冻得人指尖发麻、脸颊通红,大家裹紧加厚的防寒工装,依旧斗志昂扬,分工明确、默契配合,机械运转的声响与人员的呼喊声交织,一场高标准、严要求的塔材吊装作业,在严寒之中有条不紊地全面展开。

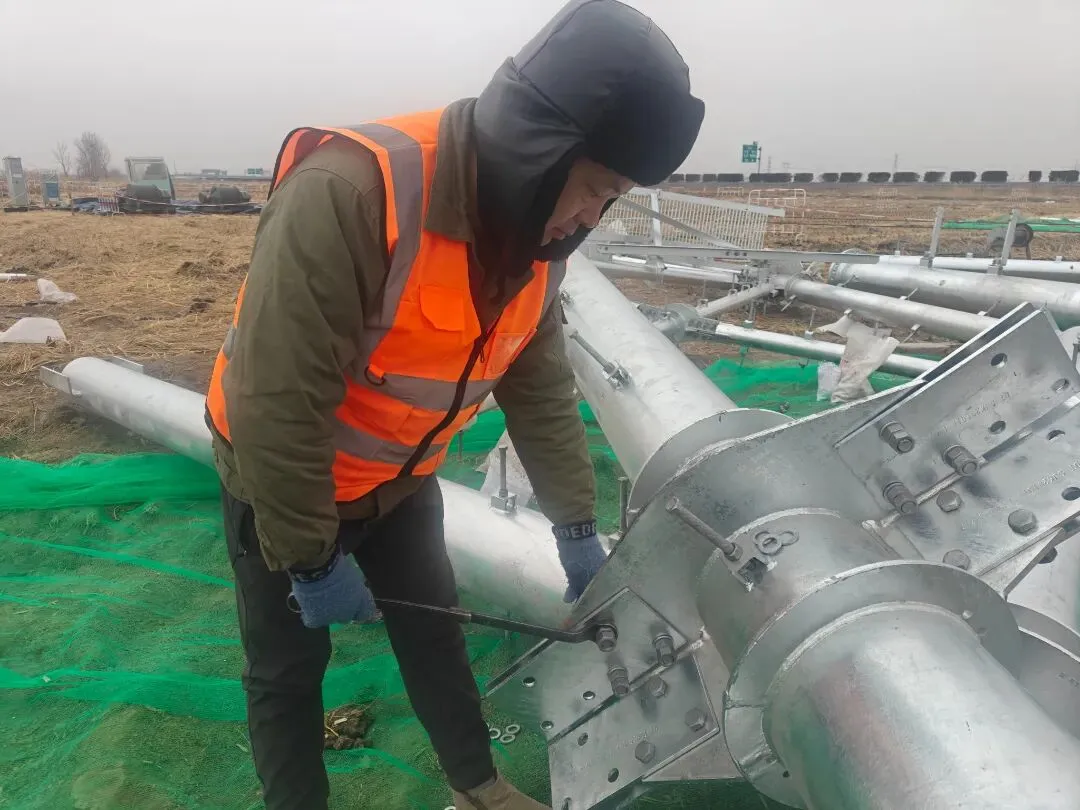

精细化施工策划先行,为工程高效推进筑牢根基。项目部始终坚持“一塔一策”的精准施工理念,在每一基杆塔开工前,均组织技术人员开展实地地形勘察。结合现场地貌、周边环境及杆塔施工技术参数,科学确定采用落地平臂抱杆组立或吊车组立的施工工艺,最终编制形成针对性的单基施工策划方案。本标段新建杆塔82基,施工团队经现场综合考察,确定其中29基采用落地平臂抱杆组立施工,53基采用吊车开展组立作业,施工方案与现场施工条件实现最优适配。针对大型机械化施工需求,项目部提前统筹规划,对机械进场的临时路面进行专项修整,同时严格按照吊车型号规格,对基础吊车位进行标准化平整,为大型机械设备安全进场、稳定作业扫清障碍。

安全生产是工程建设的底线,项目部构建起全流程、无死角的安全管控体系,严防各类安全风险。针对机械化施工易出现的高空吊装与地面组装交叉作业风险,项目部安排专人全程盯防,坚决杜绝上下交叉违章作业。严格执行设备与人员进场核验制度,安排专人对进场施工人员资质、机械设备合格证明逐一核对,核验无误后方可批准进场施工。每日开工前,项目部准时召开站班会,明确当日施工任务,详细讲解现场各类危险点,并针对性部署防范措施,让每一位作业人员都做到安全风险心中有数、防范技能熟练掌握。

现场安全巡检常态化、精细化,成为保障施工安全的关键抓手。现场管理人员与安全员每日开展不间断巡回检查,重点核查吊车支腿搭设是否规范、接地线螺丝有无松动、设备枕木使用后是否出现破损,一旦发现枕木破损等安全隐患,立即安排人员更换,绝不让设备“带病”作业。

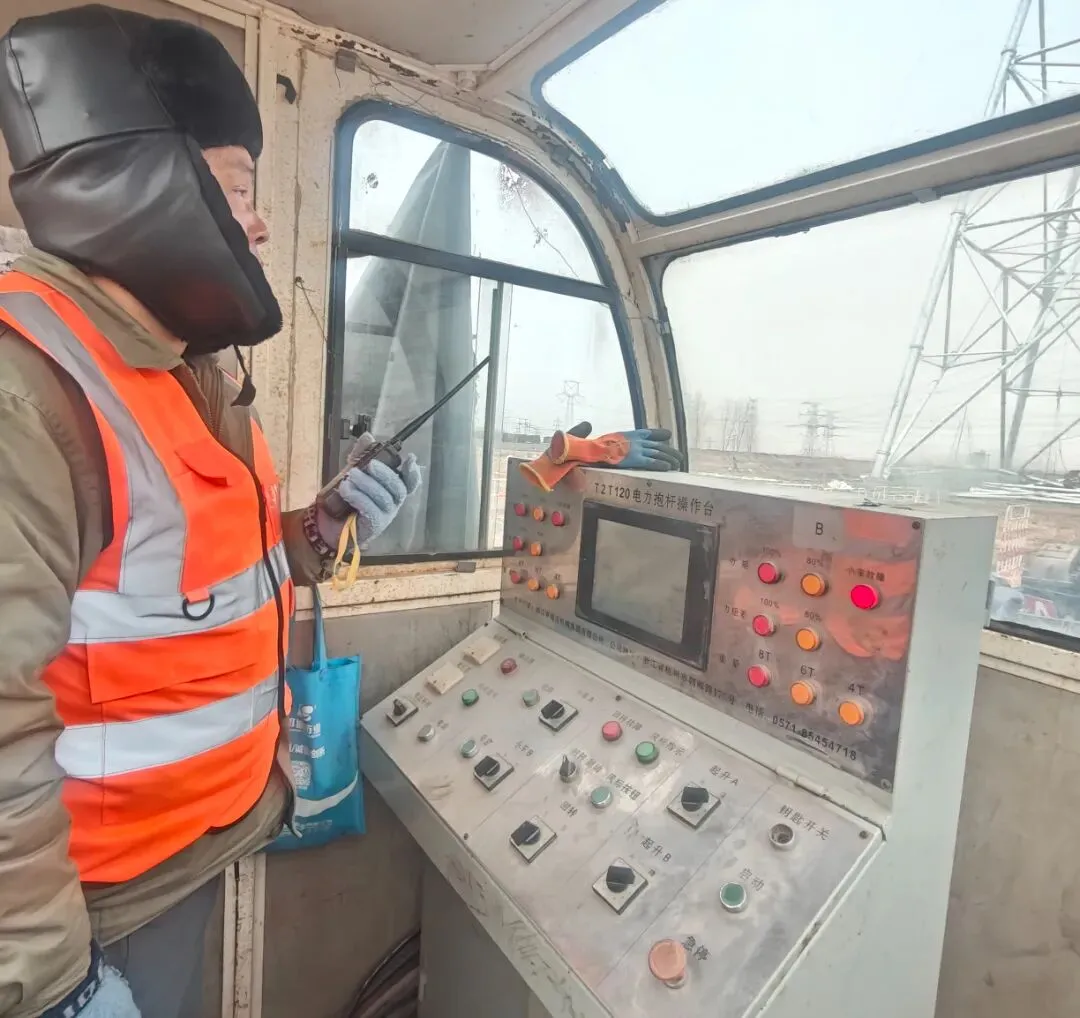

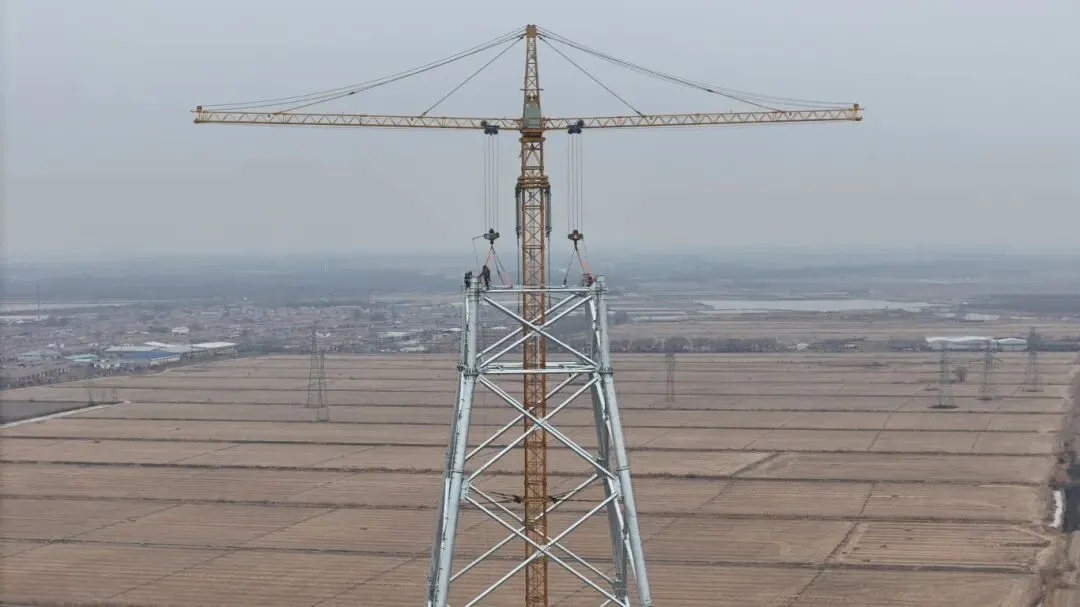

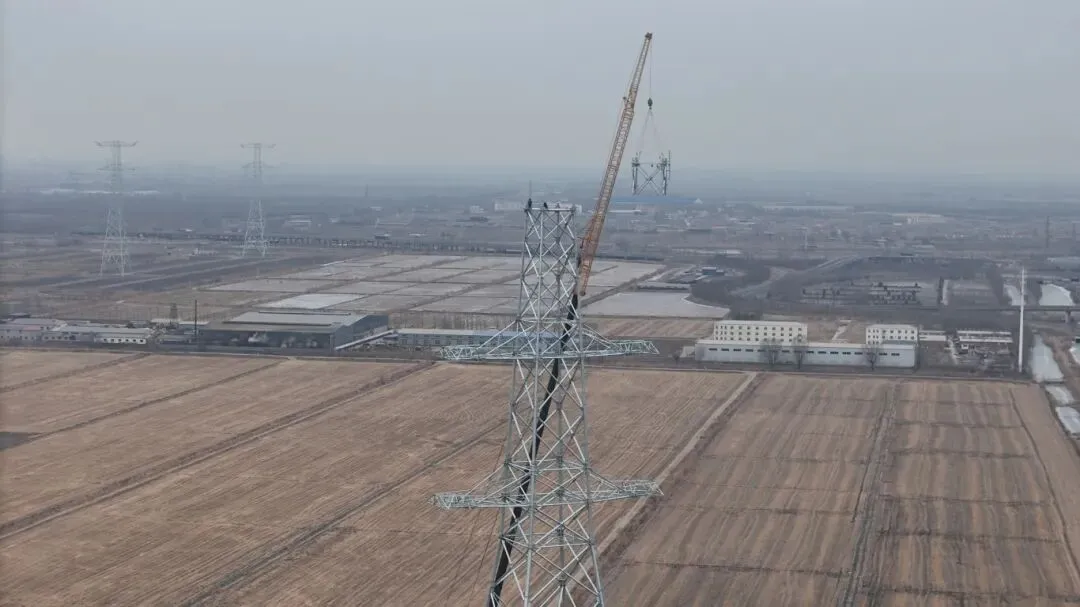

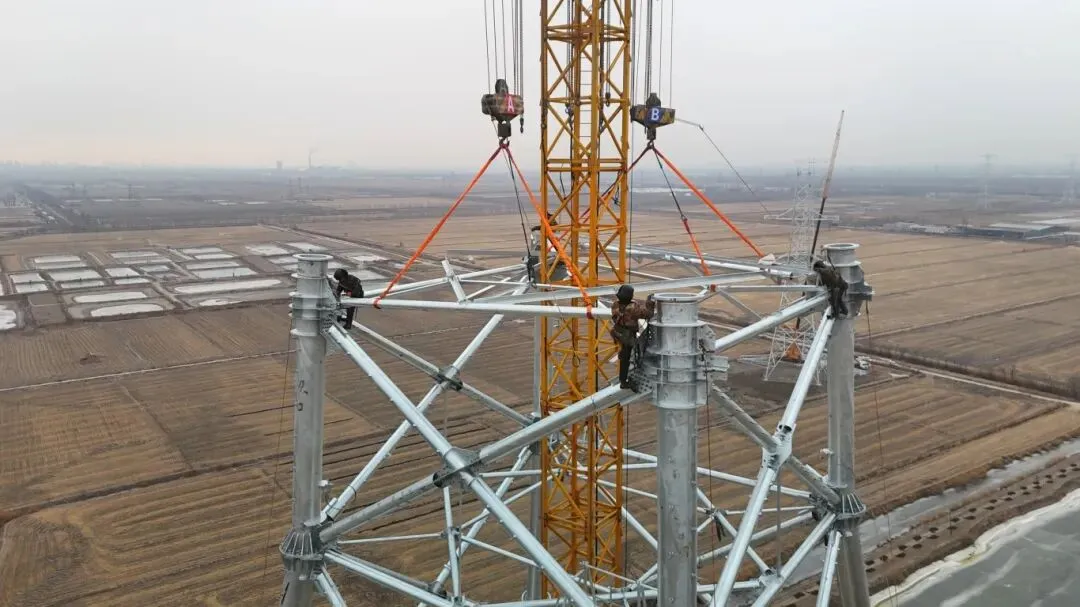

“A钩、B钩同步慢速起升!”现场工作负责人钟飞坐镇操作室,尽管操作室配备了防寒保暖设施,长时间值守依旧难抵室外渗透的寒气。他搓了搓冻得有些僵硬的双手,通过专用防爆对讲机,向各作业点位发出清晰、坚定的吊装指令。高达110米的T2TG120落地双平臂抱杆,如同一位苏醒的钢铁巨人,在指令下缓缓舒展粗壮的机械臂。抱杆专属锁具精准咬合、牢牢固定住数吨重的塔材,在晨曦的映照下平稳起升、精准转向。操作手紧盯操作面板与实时监控画面,严格把控起升速度、旋转角度,每一次幅度调整都准确无误,确保塔材吊装全程零晃动、无偏移。

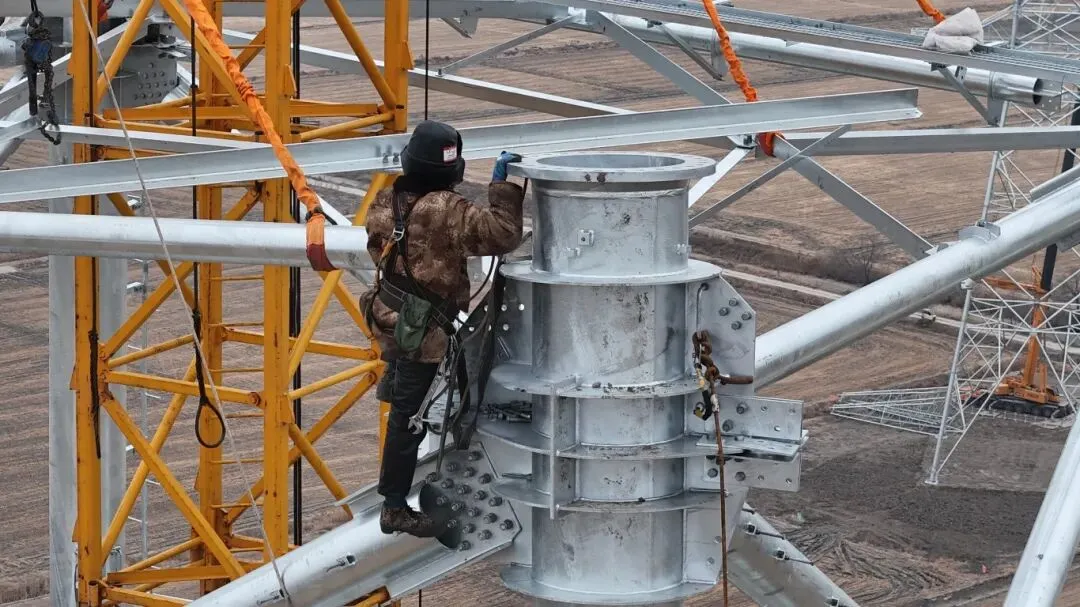

09S047#塔作为本工程的核心控制节点,既要实现与其他标段的线路贯通衔接,又因附近的500千伏线路年后5月份即将停电改造钻越,必须赶在春节前完成组立施工。该塔的吊装施工质量与精度,不仅直接决定整条特高压线路的架设水准,更关乎后续电网长期安全稳定运行。本次作业现场采用落地平臂抱杆组立为主、吊车吊装为辅的施工模式,项目部针对性制定抱杆施工专项检查标准,每日对抱杆本体、拉线及链条葫芦开展全方位排查,严格核验设备型号合规性与配件完整性,确保链条葫芦无松动、无损伤。在抱杆腰箍拉线施工环节,作业人员严格对照单基策划方案,逐点核查拉线布设位置,保障施工全过程与方案要求高度契合。每逢抱杆提升作业,项目部均安排两台经纬仪同步开展监测,精准测量抱杆侧向偏移量,全程严控抱杆垂直度,为高效、安全的塔材吊装作业筑牢坚实的安全技术屏障。

作为大同~天津南1000千伏特高压交流线路工程的关键标段,冀13标线路横跨多个行政区域,征地协调、跨路跨线施工等多重难题交织,施工组织与推进压力显著。项目部严格落实文明施工和绿色施工要求,在配齐防寒物资、完善取暖设施、全力保障一线作业人员防寒需求的同时,严格践行文明施工与绿色施工准则,全面推行流动式起重机搭配落地平臂抱杆的机械化组塔模式。依托精细化施工策划、全流程闭环安全管控与机械化、智能化施工赋能,项目不仅大幅提升杆塔组立作业效率、有效压缩整体施工周期,更从源头降低高空作业、传统人工吊装带来的安全风险。该工程在组塔阶段投入各类机械化设备20台,机械化施工率达到100%。
寒冬砺初心,攻坚显担当,全体参建人员不畏严寒、抢抓工期,以过硬的作风与专业的素养,全力冲刺节点目标,为大同~天津南1000千伏特高压交流工程早日建成投运、助力区域电网提质升级筑牢坚实根基。
供稿:输电施工一分公司
一审:李琳
二审:姚宏飞
三审:解陈胜
四审:李季
