太原市双良水泥厂城改项目是杏花岭区重点民生棚改工程,位于杏花岭区东山水泥厂地块,东临东峰路、南邻涧河快速路、西临东环高速,总建面约46万㎡,含19栋住宅楼(共3403套)、4栋独立商业、2栋换热站;标准层层高 2.9米,建筑高度103.8米。建成后将安置杏花岭区中涧河社区、东涧河社区的3000余户居民,有效改善居民居住条件、提升生活品质。今年5月初,杏花岭区双良水泥厂城改项目已完成全部主体建设,正处于室内装修、设备安装与室外配套收尾阶段,预计2026年下半年分批交付。
上图来源网络 侵删

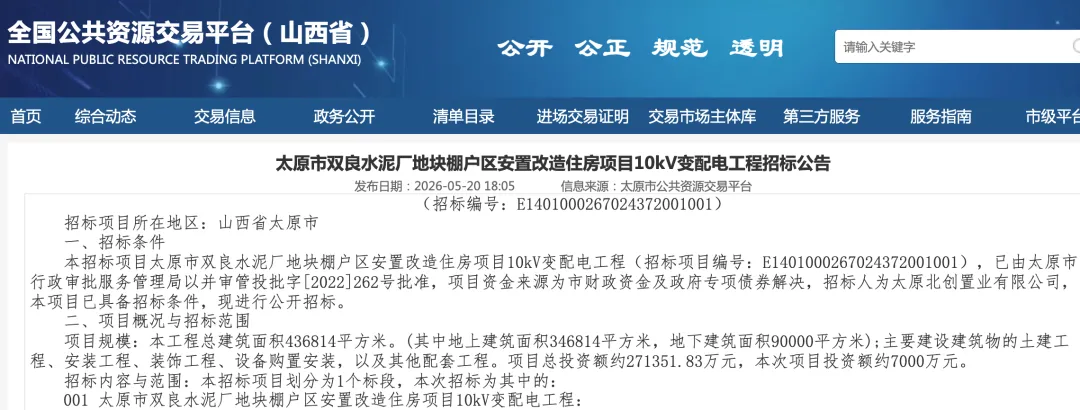

5月20日,全国公共资源交易平台发布了《太原市双良水泥厂地块棚户区安置改造住房项目10kV变配电工程招标公告》项目规模:本工程总建筑面积436814平方米。(其中地上建筑面积346814平方米,地下建筑面积90000平方米);主要建设建筑物的土建工程、安装工程、装饰工程、设备购置安装,以及其他配套工程。项目总投资额约271351.83万元,本次项目投资额约7000万元。作为交房必备的正式用电配套工程(非临时施工用电),本次招标范围涵盖新建开关站 1 座、居民配电室 5 座、分配电室 19 座、公建配电室 4 座、换热站箱变 2 座、商业箱变 1 座,同时从 220kV 凯旋变电站引 10kV 专线接入小区,全面保障社区居民生活与商业运营稳定供电。自2023年开工以来,项目建设稳步推进,关键节点全部按期兑现,建设进度领跑太原同类棚改项目:
2024年11月:主楼全面封顶,进入二次结构与装饰装修阶段;2025年底:19栋住宅楼主体全部完工、外立面基本成型,同步推进室内装修、电梯安装与亮灯测试;2026年1月:项目正式转入全面收尾阶段,社区配套设施建设加速推进;2026年4月:消防检测完成招标,消防验收筹备工作启动;2026年5月20日:10kV变配电工程公开招标,标志着正式用电配套进入落地阶段,为交房奠定核心基础10kV变配电工程正在招标,是正式通电前的关键一步,标志着项目全面进入交付前最后配套冲刺阶段。按照太原同类项目常规节奏,配电招标约1个月定标,施工、验收及正式送电需2-3个月,预计2026年8-9月可实现正式通电。通电后,项目将陆续完成规划、人防、防雷等综合验收及竣工备案,同步启动分房排号,与官方 “2026年下半年分批交付” 的预期完全吻合。(仅供参考)
