太原人去银川,眼下只有三条路,坐高铁得先绕到西安,再折回来,全程八到十个小时,开车的,走青银高速,勉强快一点,但遇上节假日,吕梁到靖边那段能堵到你怀疑人生,剩下的那条路,等太绥高铁,从2016年预可研招标算起,这条路等了快十年。
没人知道。

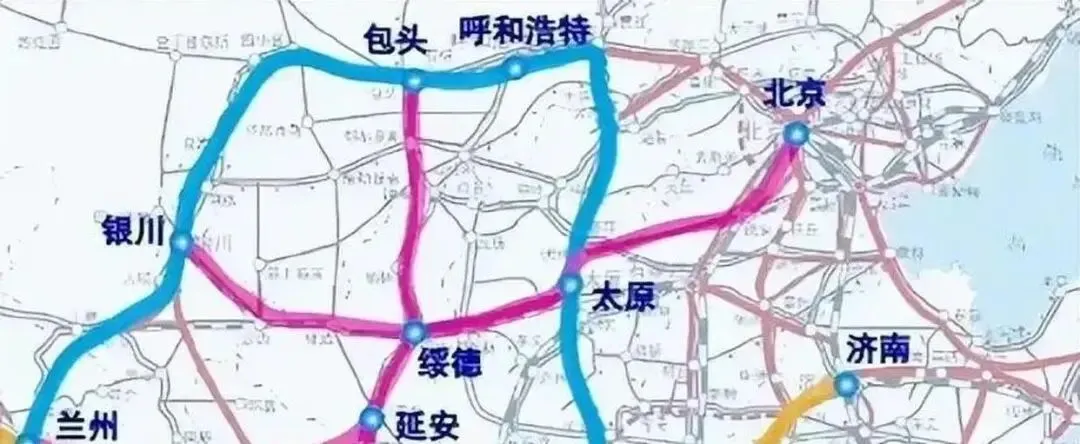

这条铁路的起点是太原,终点是绥德县,全长相对不算太长,规划里的数字是296.3公里,设计时速350公里,如果修成,太原到银川的时间会压缩到大约两个半小时,但就是这296公里,卡了十年。
卡在哪儿呢?是跨省协调,太绥高铁一头连着山西,一头通向陕西,中间经过的吕梁山区又是山西的欠发达地区,山西段和陕西段在出资比例、线路走向、站点设置上有分歧,这不是秘密,2019年山西省两会上有人提过加速推进的建议,后来陕西这边也表过态,但落实到具体谈判,节奏比预想慢得多。
然后是地质,这条线要穿过吕梁山和黄河峡谷,吕梁山那边,采空区密集,就是过去煤矿挖完后留下的地下空洞,沿线的地质勘探报告里写得很清楚,部分地段存在湿陷性黄土和滑坡体,施工难度不低,铁路勘察设计院的工程师私下说过,这大概是他们近几年碰到的地质条件最复杂的项目之一。
2022年8月,太绥高铁终于完成了可行性研究评审,紧2023年又完成了初步设计定测,消息传出来的时候,吕梁那边的人挺高兴的,觉得动工快了。
但事实是,初步设计获批,已经是2025年11月的事了,这比很多人预期的晚了一年多,一个简单的项目前期工作,从预可研到初步设计获批,用了将近九年,这倒让人有点意外,原以为国铁早就拍板了。
钱也是个问题,太绥高铁的总投资概算,2023年的数据是339.3亿元,国铁集团出资一部分,剩下的由山西和陕西按比例分担,山西这边,吕梁市本级财力有限,省里要统筹,陕西那边,绥德属于榆林市,榆林经济实力不算弱,但条条高铁都让地方掏钱,谁都得掂量掂量。
这事儿吧,其实没外人想的复杂,国铁也没有无限兜底的意愿,过去几年,中西部铁路项目普遍面临资金缺口,像沿江高铁这种干线项目资金到位都比较吃力,更不用说太绥高铁这样连接两个西部省份的线路了。

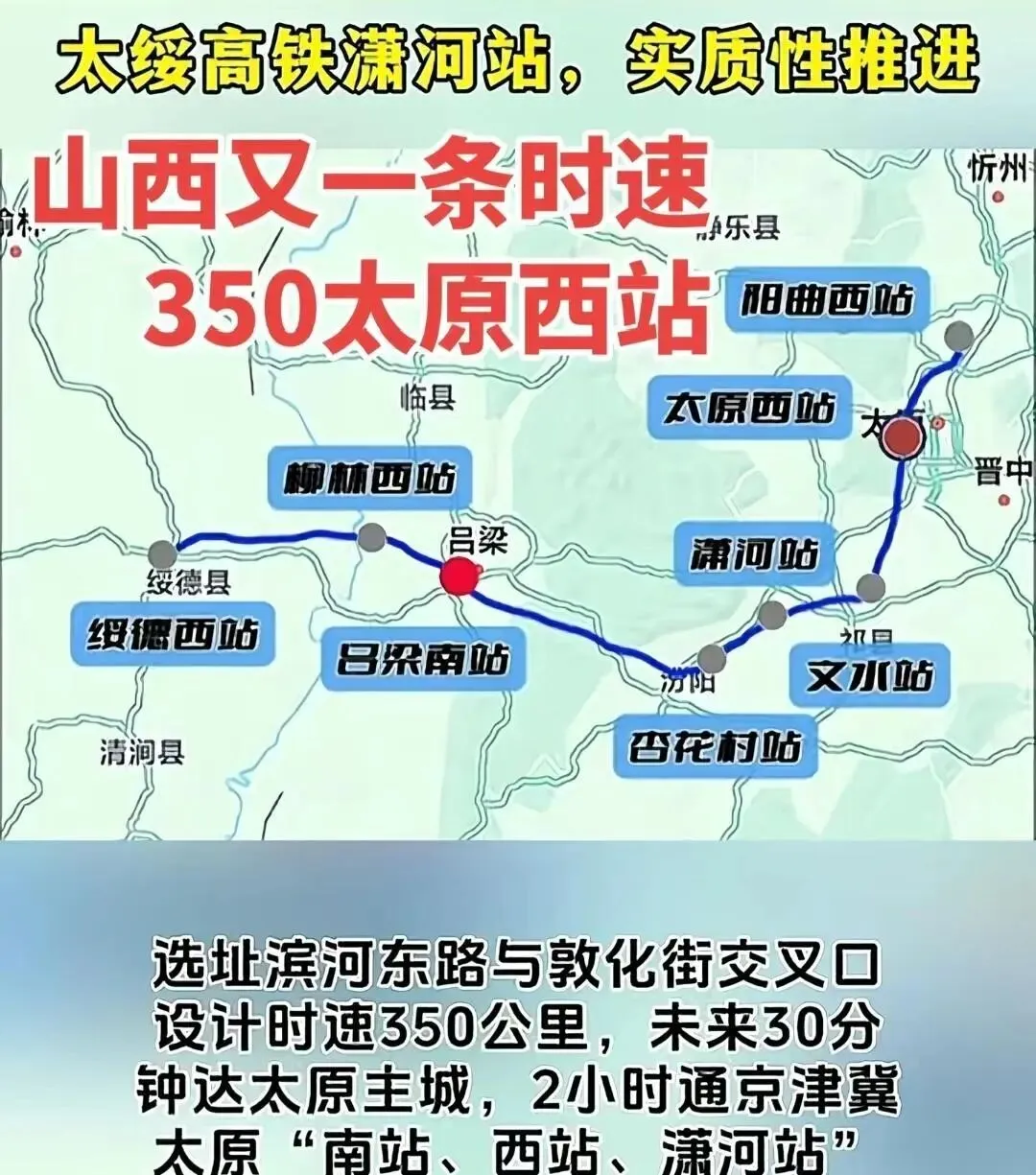

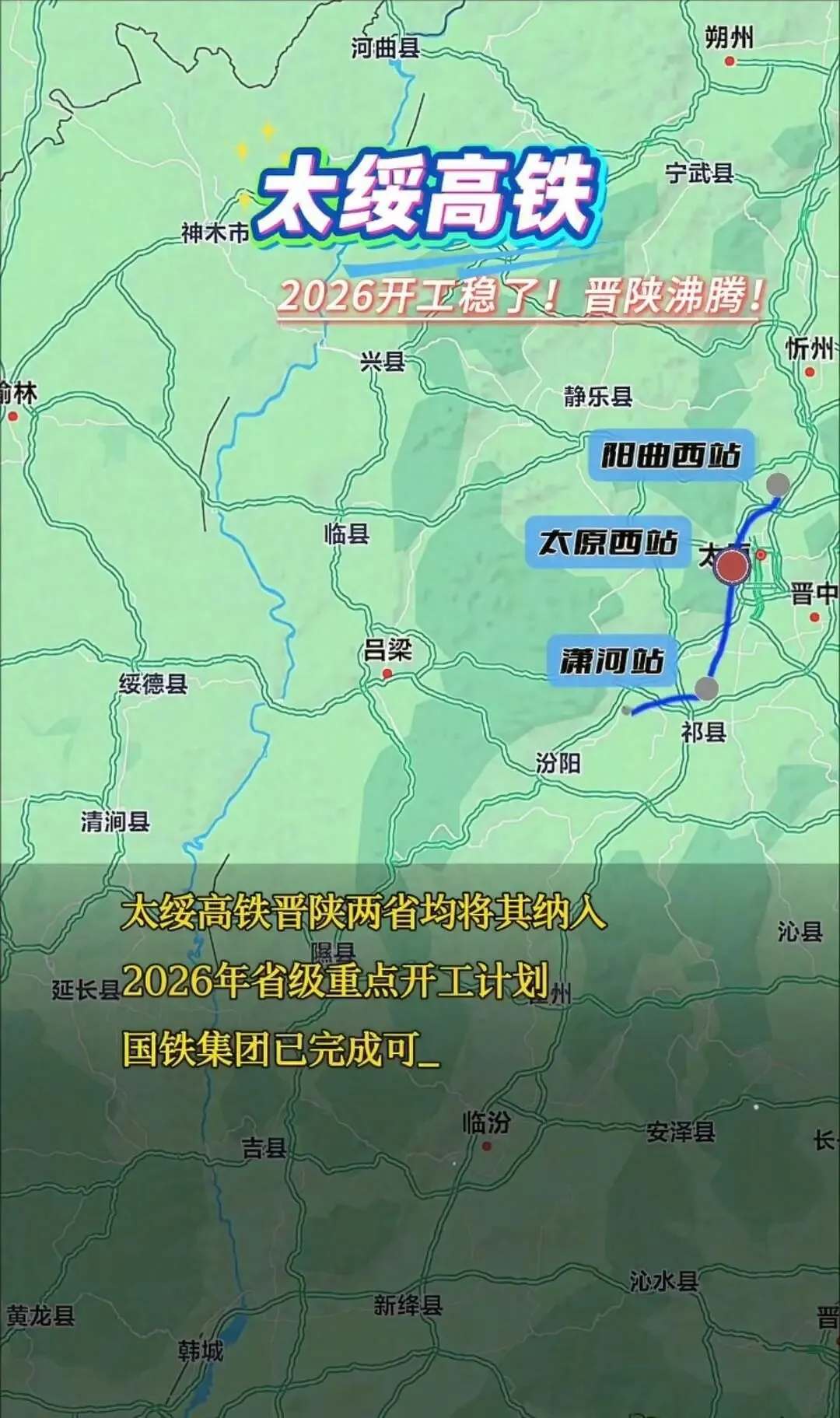

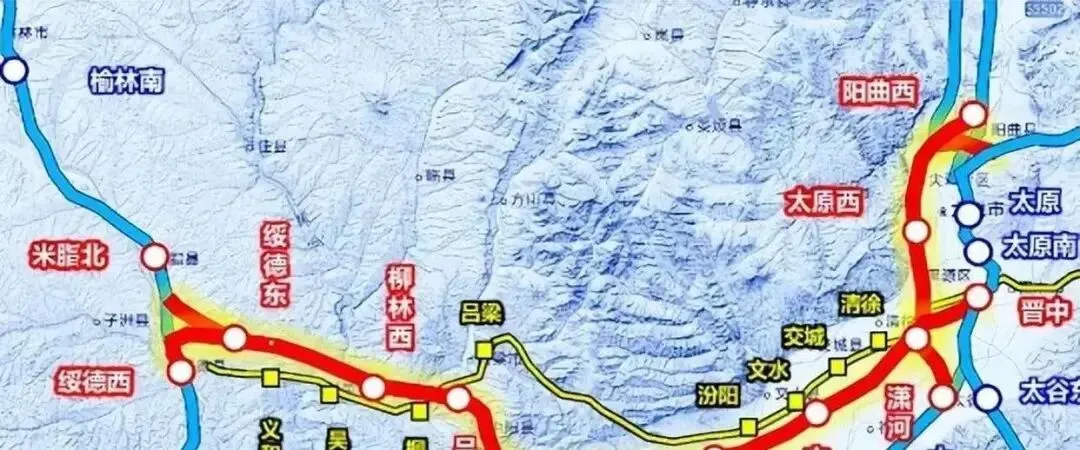

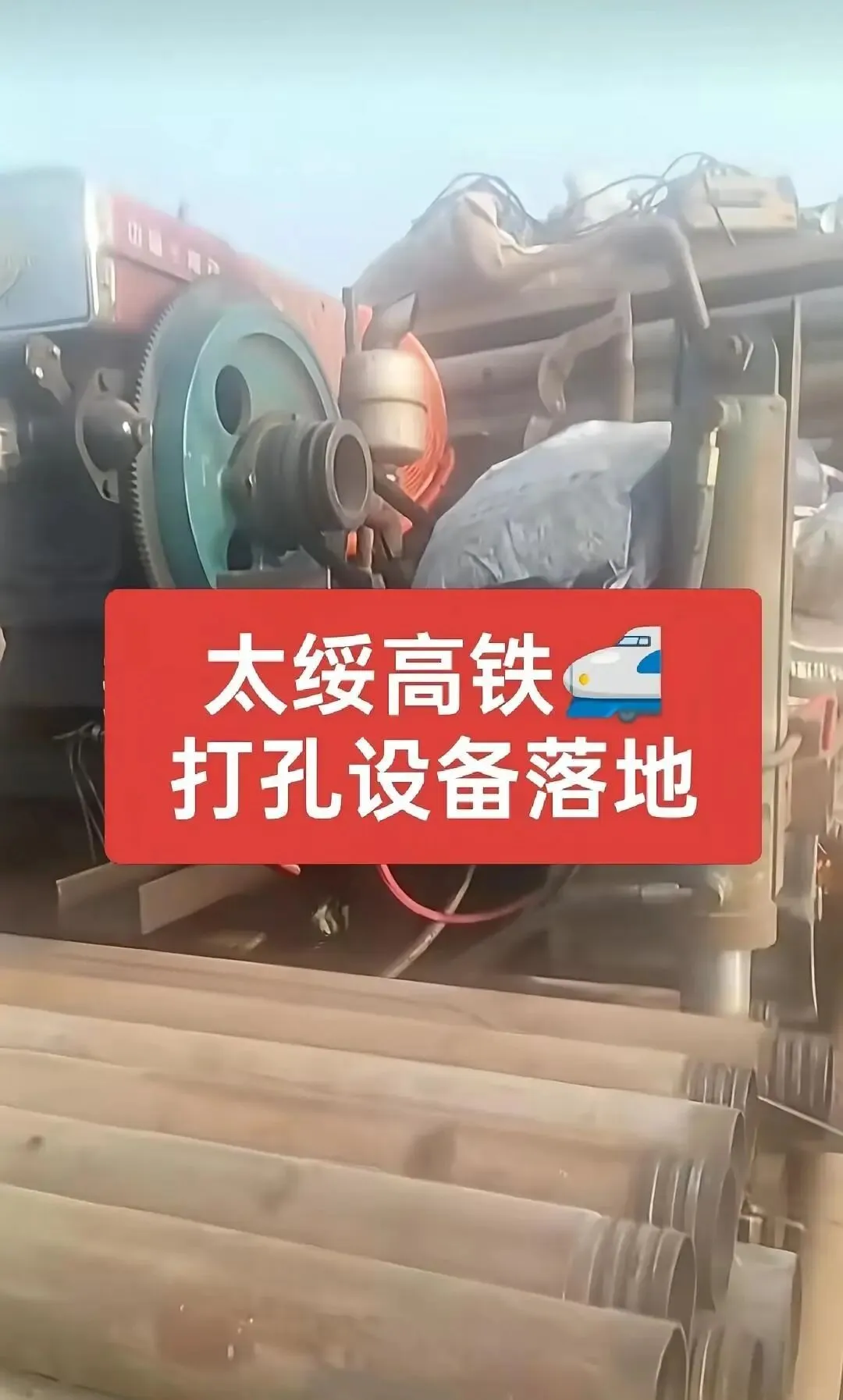

2025年12月26日,太绥高铁的开工仪式在太原举行,新闻稿里说,先期开工的是控制性工程,也就是沿线最难修的隧道和桥梁,这是基建项目惯用的手法,先把最难啃的骨头摆出来,表明决心,也给后续正式开工留出缓冲。
但开工仪式不等于全线动工,一个项目能否在2026年进入真正的施工阶段,取决于几件事:资金能不能按时到位,拆迁能不能按期完成,关键环节的环评有没有卡住,开工仪式是好的开始,但还谈不上板上钉钉。
问题没有消失,吕梁境内的采空区治理方案至今没有完全落地,黄河北干流的生态环境保护要求也比十年前严格了不少,国铁集团2025年的年度建设投资计划里,太绥高铁的预算额度是36亿元,只是总投资的十分之一左右。
一条铁路十年没动,不是因为没有价值,太原去银川的客运需求一直在涨,2024年两地之间的航空旅客量比2020年增长了大约两成,真正拖住它的,是那些在地图上看起来微不足道、但落在工地现场就变成实打实障碍的东西,跨省的利益分配、地底下看不见的裂缝、账本上拉不平的数字。
没人知道今年能不能真正动工,但开工仪式已经办了,前期审批的坎也基本迈过去了,剩下的,就看那些卡了十年的细节,能不能在今年被一件件拆开。
