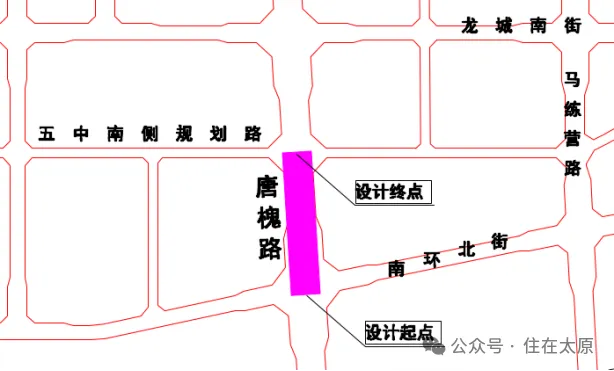

唐槐路(南环北街—五中南侧规划路)建设工程北起五中南侧规划路,南至南环北街城市主干路,长约0.3公里,红线宽60米。

项目总投资4322.65万元,其中建设工程费2440.91万元,工程建设其它费用1445.03万元,预备费310.88万元。
本工程建设期周期共8个月。从2026年4月至2026年12月。

02
学堂路


项目总投资估算为 8568.28 万元,其中政府投资 8057.96 万元(工程费用4933.47 万元,工程建设其他费用 2527.6 万元,预备费 596.89 万元),企业投资510.32 万元。
本工程工期共 6 个月。从 2026 年 7 月至 2026 年 12 月。

03
南十方东路

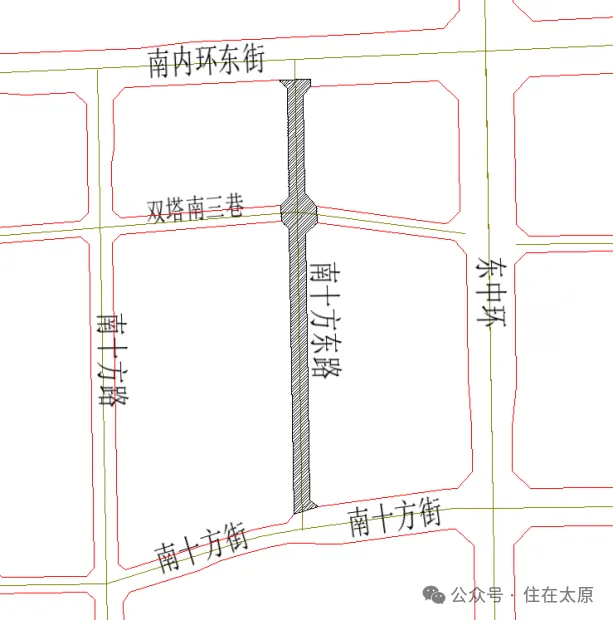

南十方东路(南内环东街—南十方街)建设工程,北起南内环东街,南至南十方街,全长约580米,红线宽20米,规划为城市支路。

工程总投资为5309.30万元,资金来源为市级财政配套保障。建设工期6个月。

04
吴家堡南北规划路

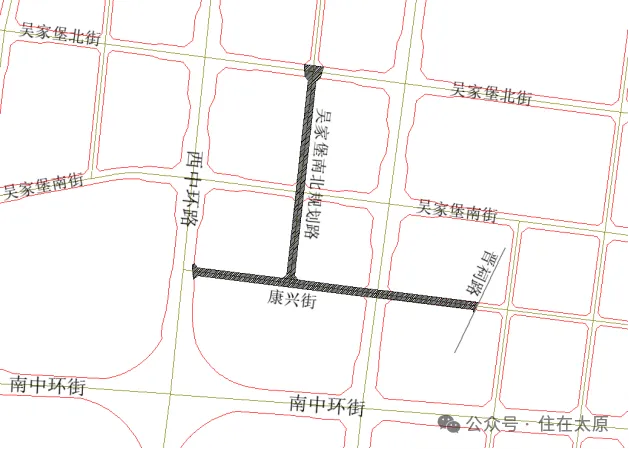

吴家堡南北规划路南起康兴街,为南北向道路,往北与吴家堡南街平交后至吴家堡北街,全长548.02米,规划红线宽度为20米,道路性质为城市支路。

项目总投资2089.58万元,其中建设工程费1589.81万元,其它费用291.32万元,预备费146.04万元,其他管线单位投资62.41万元。建设工期8个月。

05
长兴南街

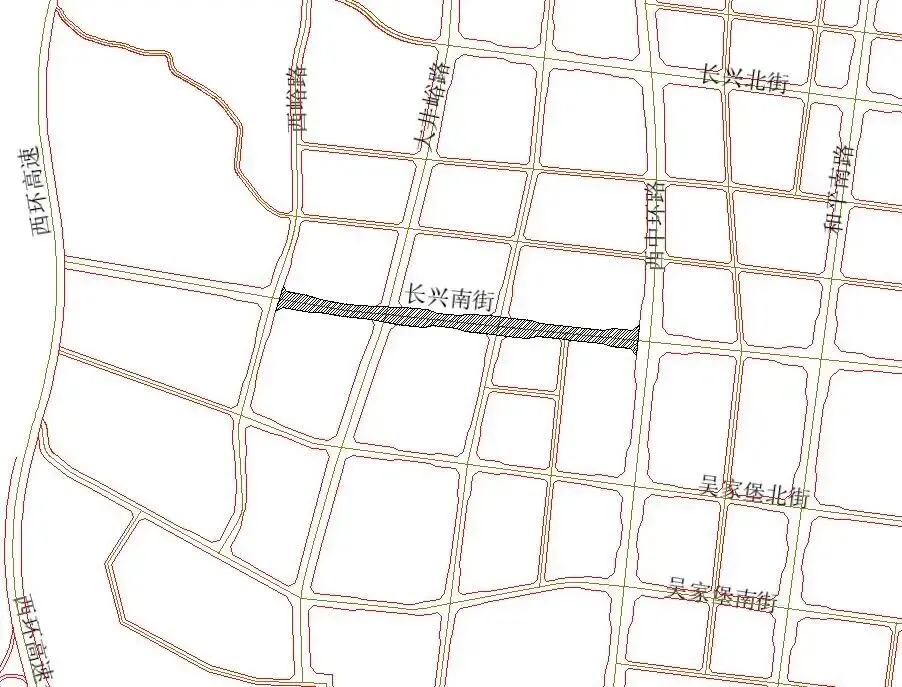

长兴南街(光华路—西中环)建设工程西起光华路,东至西中环,长约0.468公里,道路宽度规划为40米,道路等级为城市次干路。
同时,在西中环与长兴南街交叉口处,西中环高架桥下辅道中央分隔带由24.5m变为12.75m,即北侧进口道压缩8.25m,北侧出口道压缩3.5m,增加两侧车道的宽度。在桥下南北两侧中央分隔带增加掉头口。

项目总投资估算为11069.58万元,其中政府投资10755.98万元(工程费用3523.52万元,工程建设其他费用6435.72万元,预备费796.74万元),企业投资313.6万元。建设工期6个月。
