1月28日中午,大同项目部接到值长通知,#2机组备用状态的#1凝结水泵在试运行期间出现出力不足、泵轴不转的异常情况,直接影响机组备用保障及后续正常运行。项目部第一时间启动应急机制,迅速统筹相关管理人员,联合业主单位召开专题抢修会议,精准研判设备缺陷根源,明确抢修任务清单、责任分工及时间节点,确立以最短时间完成抢修、恢复设备备运的目标。
汽机专业作为抢修主力,迅速响应部署,第一时间组织作业人员办理工作票,规范布置抢修现场,搭建安全作业环境,全面铺开抢修各项工作。全体抢修人员坚守岗位、协同作战,严格按照检修标准推进每一道工序,确保抢修质量与效率双达标。

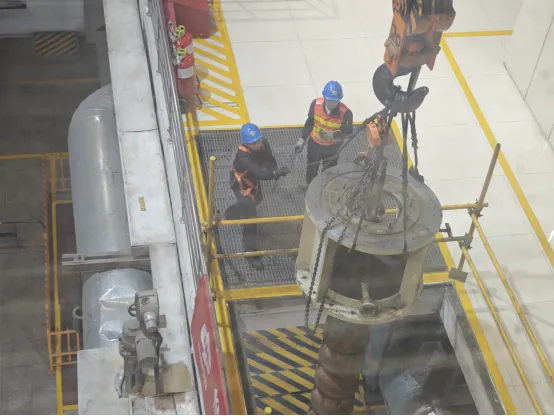

抢修过程中,各环节高效衔接、闭环推进。14小时内完成电机及泵体的吊装与逐级拆解;32小时内完成泵体各部件的打磨、全面缺陷排查及针对性处理,同步做好部件清洁与检测;36小时内完成泵体整体回装与吊装就位,精准完成部件对位与固定;42小时内完成电机回装,全面检查连接部位及密封性能;最终在48小时内顺利完成设备整体调试,一次性试运行合格,成功恢复#1凝结水泵备用状态,圆满达成抢修目标。
此次抢修任务时间紧、难度大、责任重,大同项目部展现出极强的应急处置能力、高效的组织协调能力及扎实的专业技术水平。从缺陷研判到方案落地,从现场作业到调试验收,各部门、各岗位密切配合、通力协作,全程做到响应迅速、判断准确、流程规范、处置有力,有效化解设备隐患,保障了机组运行安全,切实履行了运维责任,向业主交出了一份满意的答卷,进一步夯实了项目部运维服务的良好口碑。
